一、安装前的检查工作
安装前需对设备土建基础进行认真检查,其土建偏差应不超过允许范围,检查内容如下:
池内径偏差:不超出±20mm,其圆度偏差不超出20mm。
池中心平台顶面安装区域实际标高偏差:为+10~0mm。
池周边轨道顶面的标高偏差:不超出±10mm。
池底面实际标高及底面的平整度:应符合图纸设计要求。
二、安装步骤
本刮吸泥机设备的检验、安装、调试除严格按照GJ/T3042-1995《污水处理用辐流式沉淀池周边传动刮泥机》及GB50231-98《机械设备安装工程施工及验收通用规范》有关要求执行:
安装中心旋转支座:将中心支座及集电装置安装于中心支墩上,并方便后面的电机接线。
安装中心泥缸:将中心泥缸安装于中心支墩上,并保证下口与中心排泥管相衔接。
安装工作桥:本工作桥共分四段,先将每两段桥架现场分别焊接(或采用铰链连接)后,利用吊车将桥架一端吊装至中心平台上,另一端与池面走道平台上;待端梁驱动装置安装好后,调整组装后主梁的平直,无明显扭曲,纵向直线度允许偏差应小于8mm,挠度应满足标书要求;然后再将走道板铺设于工作桥上,并将上桥扶梯与工作桥焊接固定。
安装端梁驱动装置:将端梁安装于与桥架端部,保证驱动装置轴承的主动轮与从动轮的运动轨迹圆重合,并保证清道板的下缘与轨道面有良好的接触。

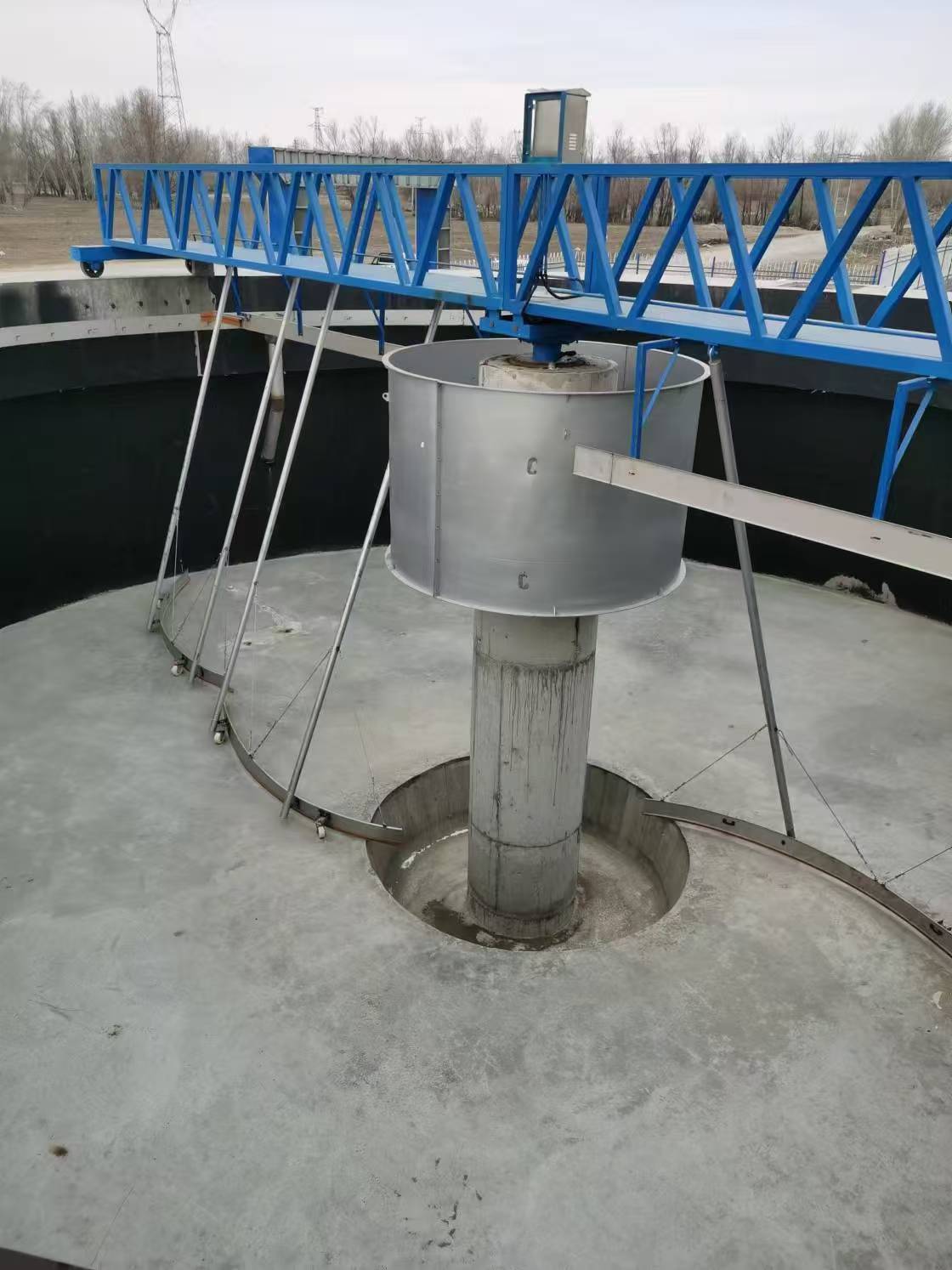

安装导流筒:用手动葫芦将4片导流筒拉起,分别利用槽钢支撑与平台预埋件焊接固定,每片导流筒间焊接固定。
安装排泥槽:将排泥槽安装于两侧工作桥下,采用支架固定,并保证端部开口与中心泥缸相衔接,并用橡胶密封好,以便泥水能更好地排出池外。
安装吸管及集泥板:将吸泥管按序号分别布置于集泥槽下,下端固定吸口及“V”形集泥板(包括橡胶板),保证与池底均匀接触,与池底保持大致相同的距离(10mm~15mm)。然后安装吸泥管上流量调节阀安装好后,保证各调节阀应能上下灵活调节,无卡阻现象。
安装出水槽:先将出水槽底板与池混凝土挑梁上的预埋件焊接固定,并将其一块块相连接成一周,然后再将两侧板分别与底板焊接固定好,整个安装好的出水槽同心度不大于±25mm,其圆整度保证在50mm内,当池边进水时,槽内需满水操作,避免在水浮力作用下水槽变形。
安装出水堰板:将堰板采用不锈钢膨胀螺栓安装于出水槽的两外侧边,中间结合部分采用橡胶作衬垫,以停止渗漏,安装好的堰板高度允许偏差±2mm,水平度允许偏差为2mm/m,全长应小于5mm,并保证其上下调节距离约为40mm。
安装浮渣挡板:将浮渣挡板采用不锈钢连接管焊接固定于不锈钢出水槽的池内侧面,连接管均匀布置,一段段将浮渣挡板围成一圈,安装好的浮渣挡板高度允许偏差±2mm,水平度允许偏差为2mm/m,全长应小于5mm。
